Городской мост через р. Белую в створе ул. Воровского (старый) находится в г. Уфе республики Башкортостан. Мост построен в 1956 г.
Русловая часть моста перекрыта комбинированной системой: неразрезная трехпролетная стальная балка жесткости усилена в центральном пролете гибкой аркой с ездой посередине, в крайних пролетах - подпружными полуарками с ездой поверху.
· Схема русловой части моста - 68,0+148,0+68,0 м
· Габарит проезда – 8.92 м, 2 полосы
· Тротуары - на участке с ездой посередине - по 2,5 м, на участке с ездой поверху – по 1,6 м.
· Проектные нагрузки - автомобильная нагрузка Н-13 совместно с толпой на тротуарах интенсивностью 400 кгс/м2; одиночная тяжелая гусеничная нагрузка НГ-60
· Нормы проектирования - ТУ МКХ РСФСР, 1947 г.

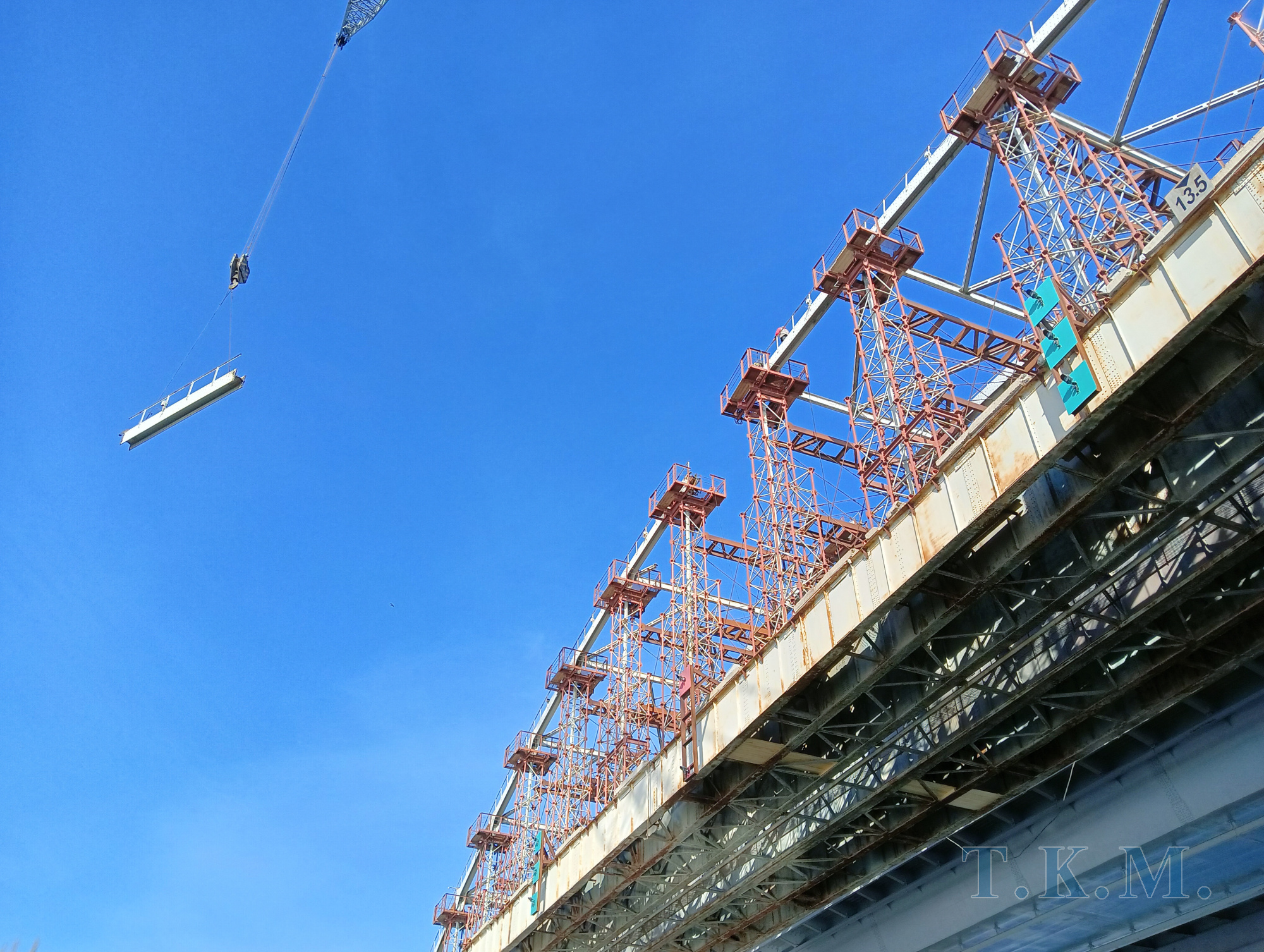

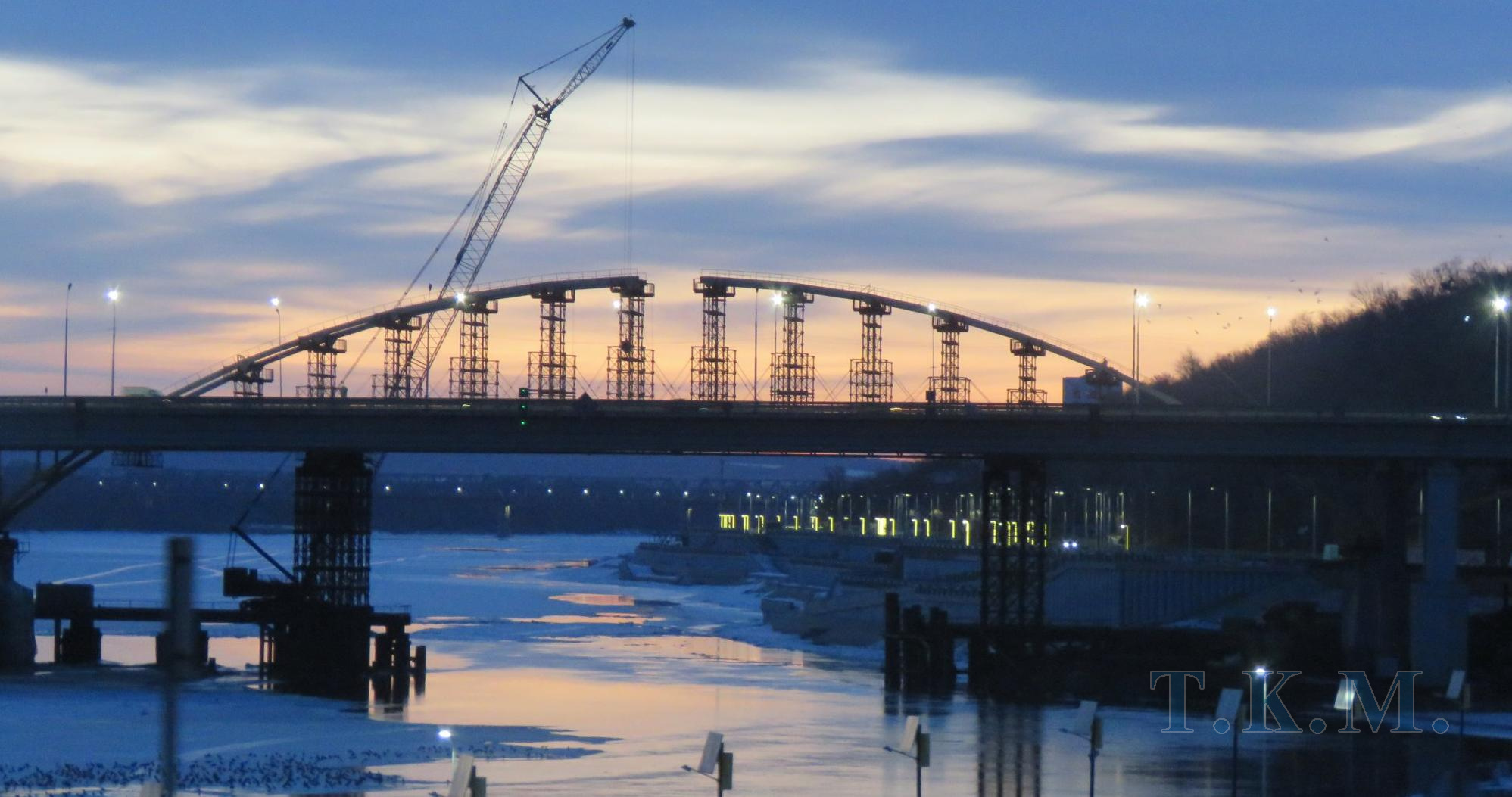

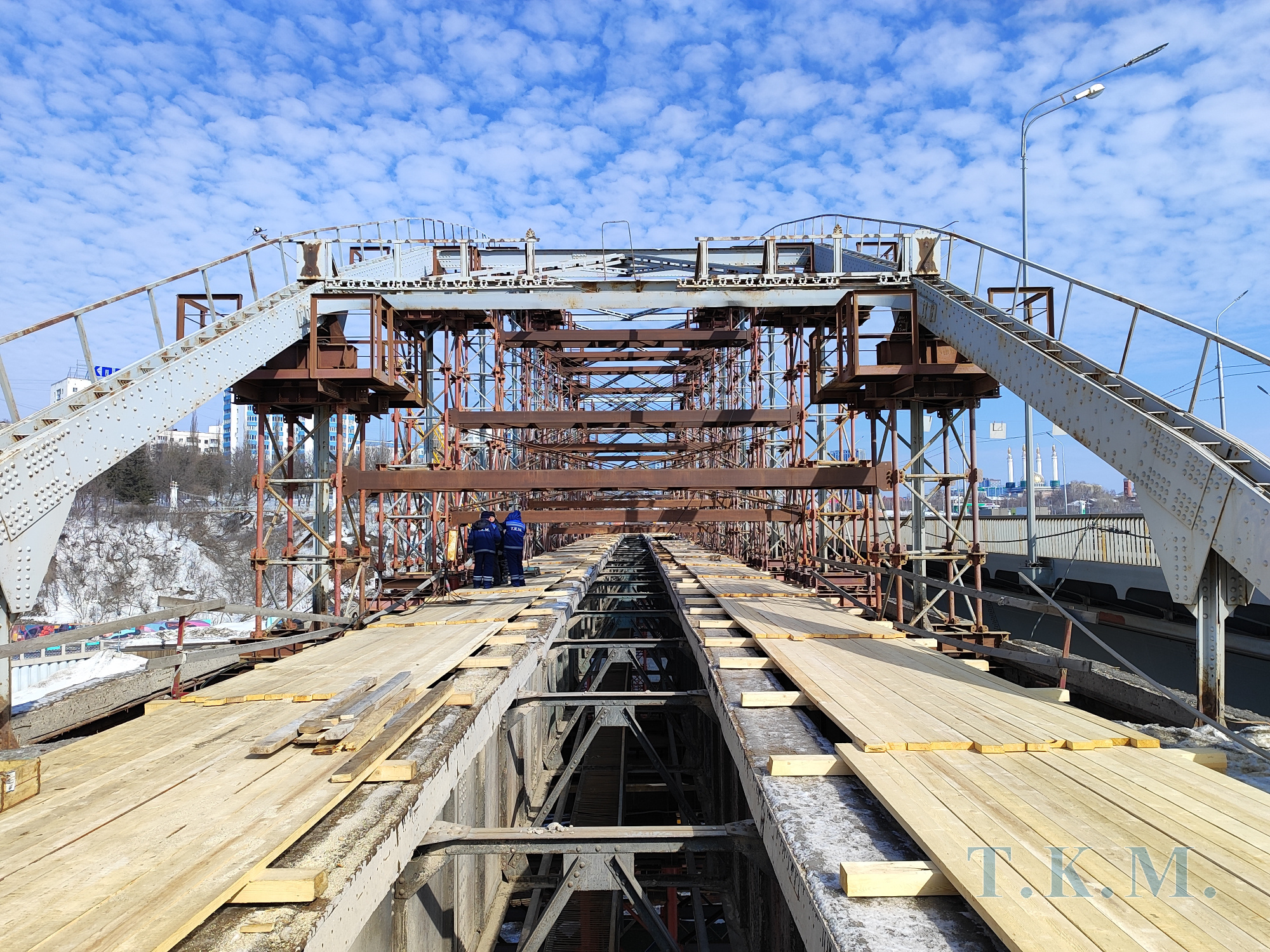

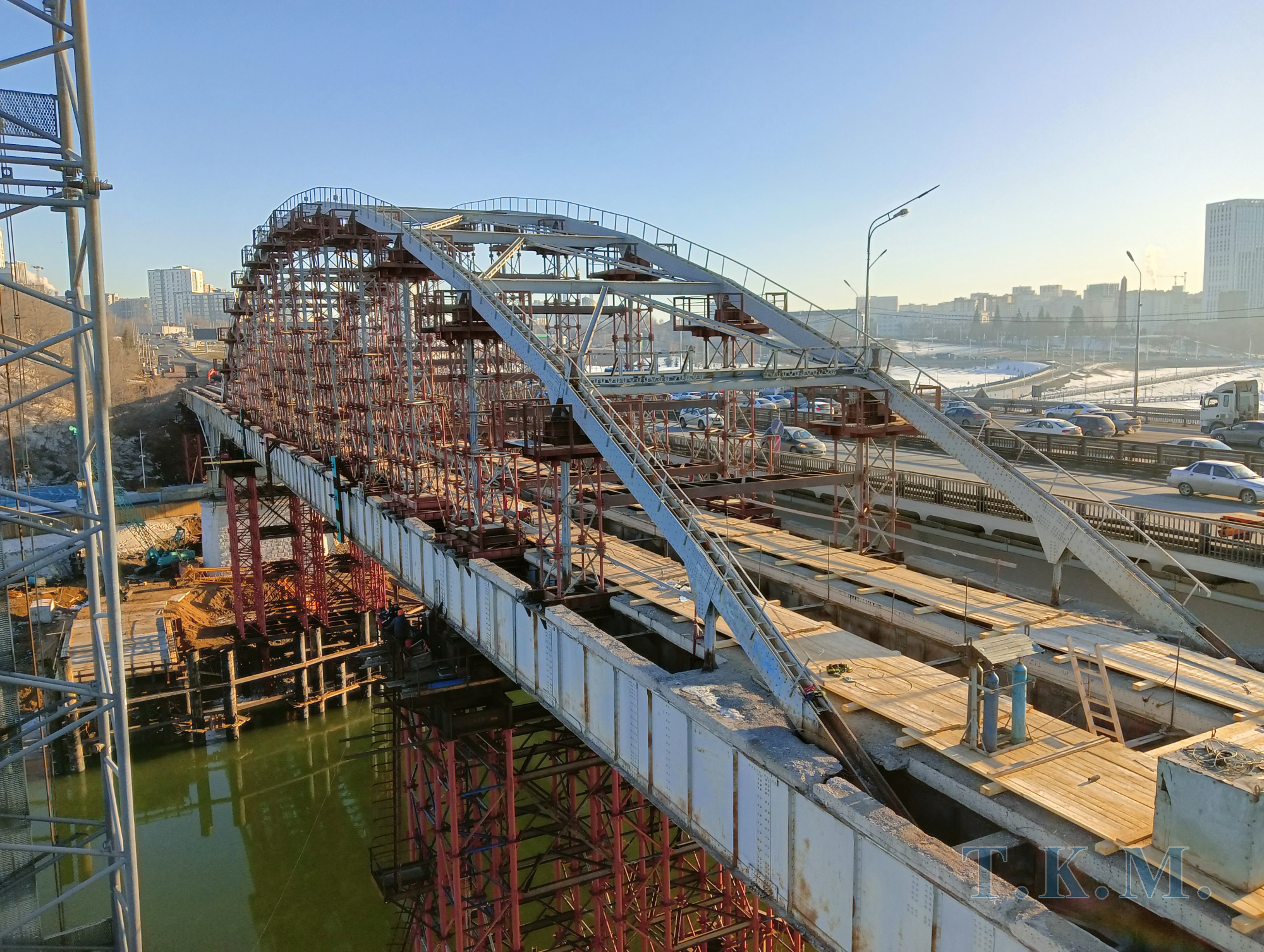

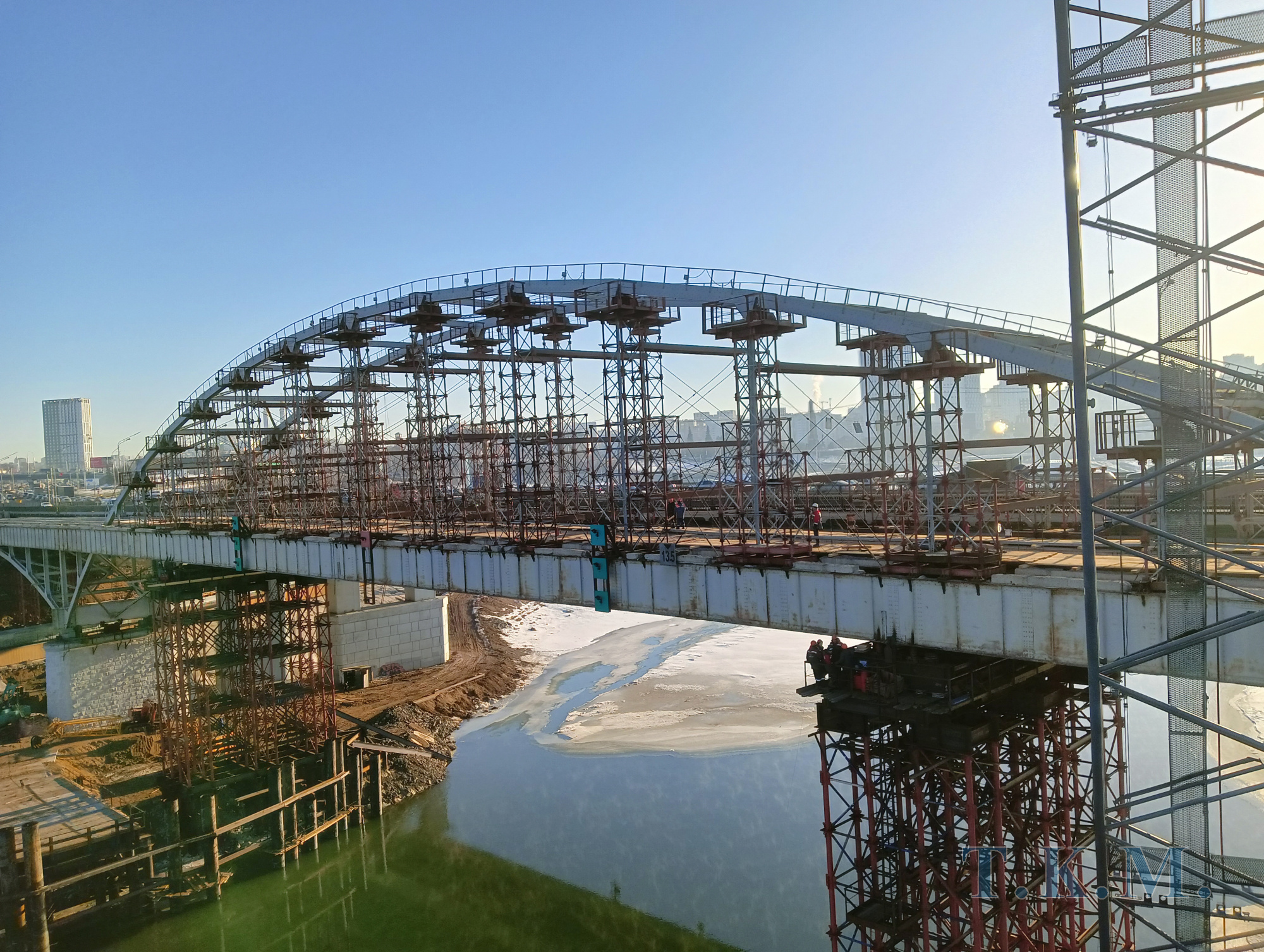

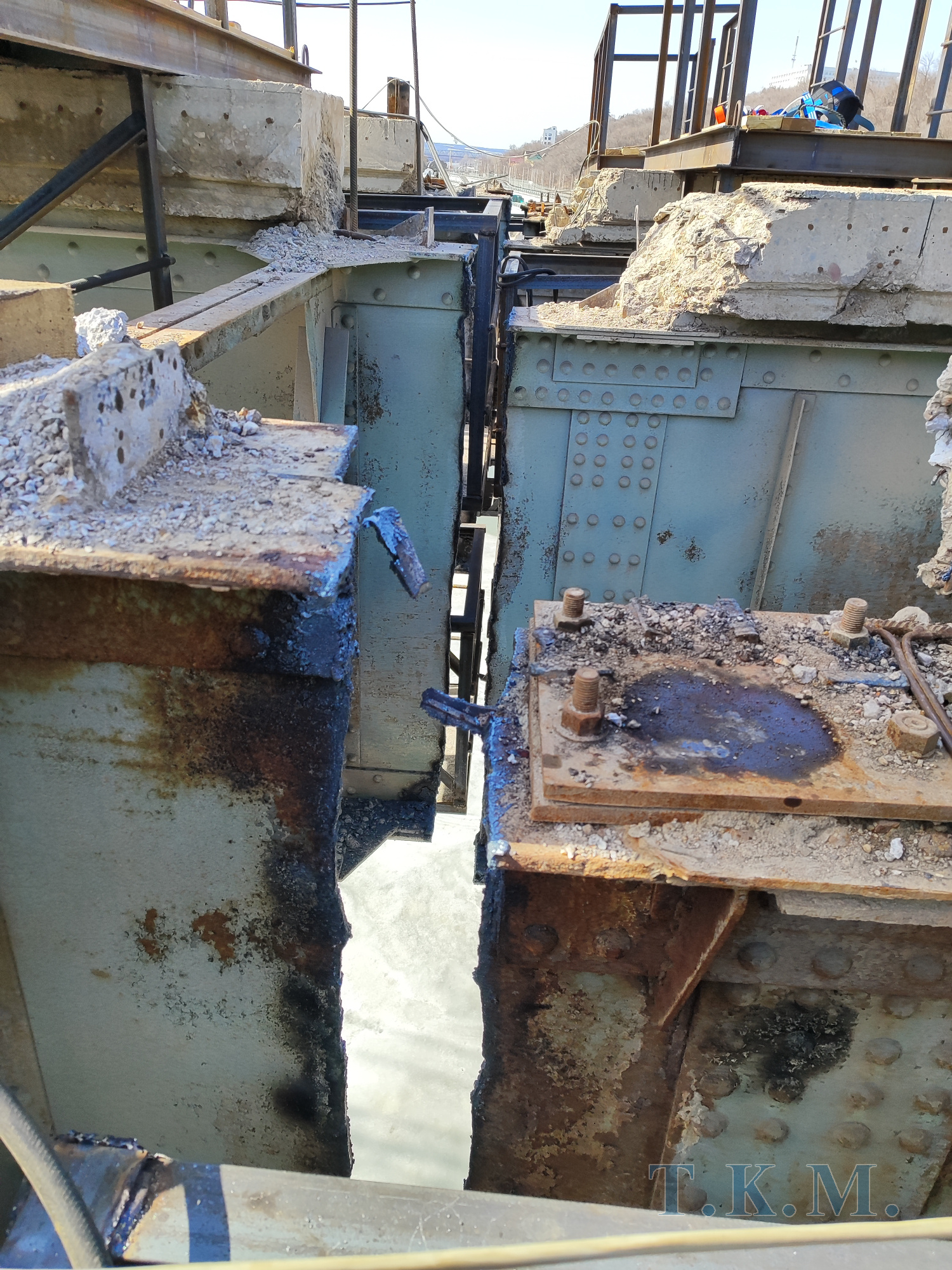

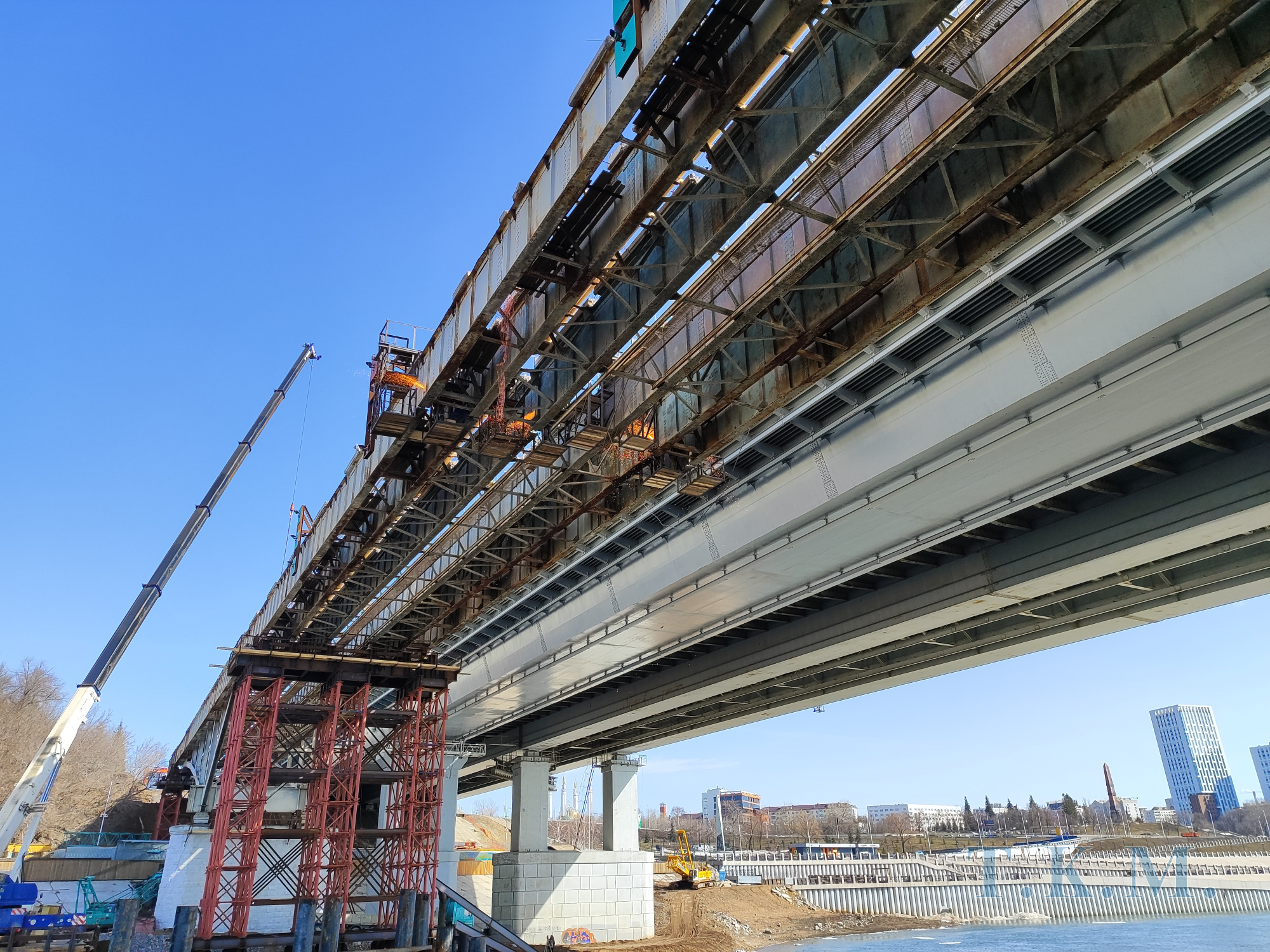

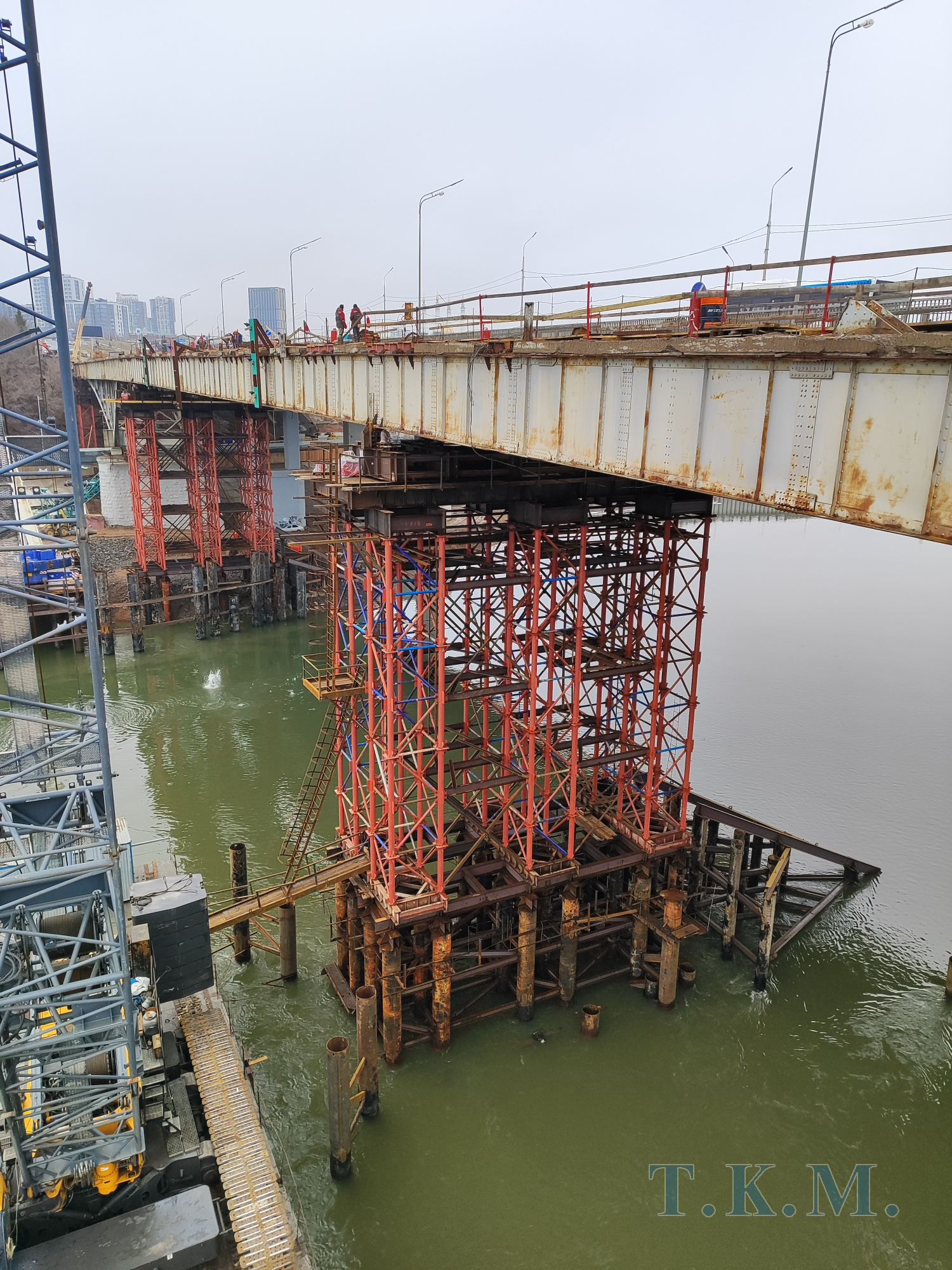

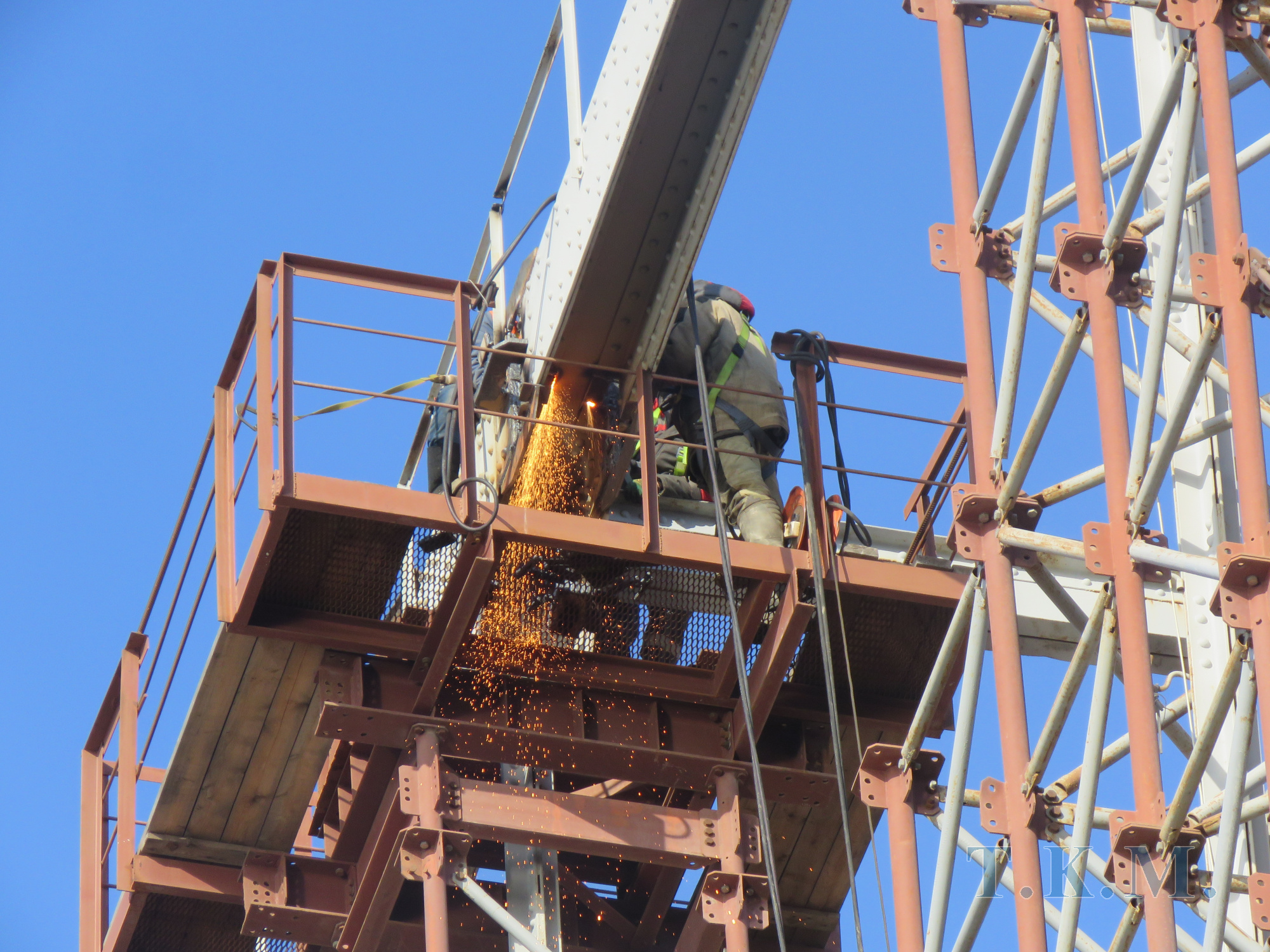

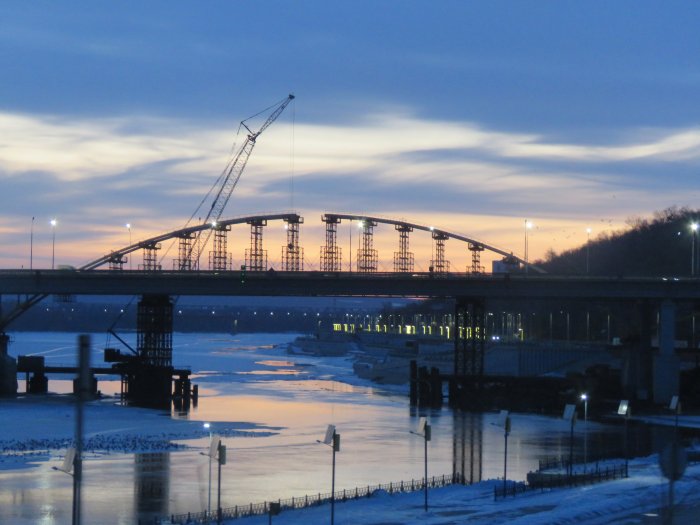

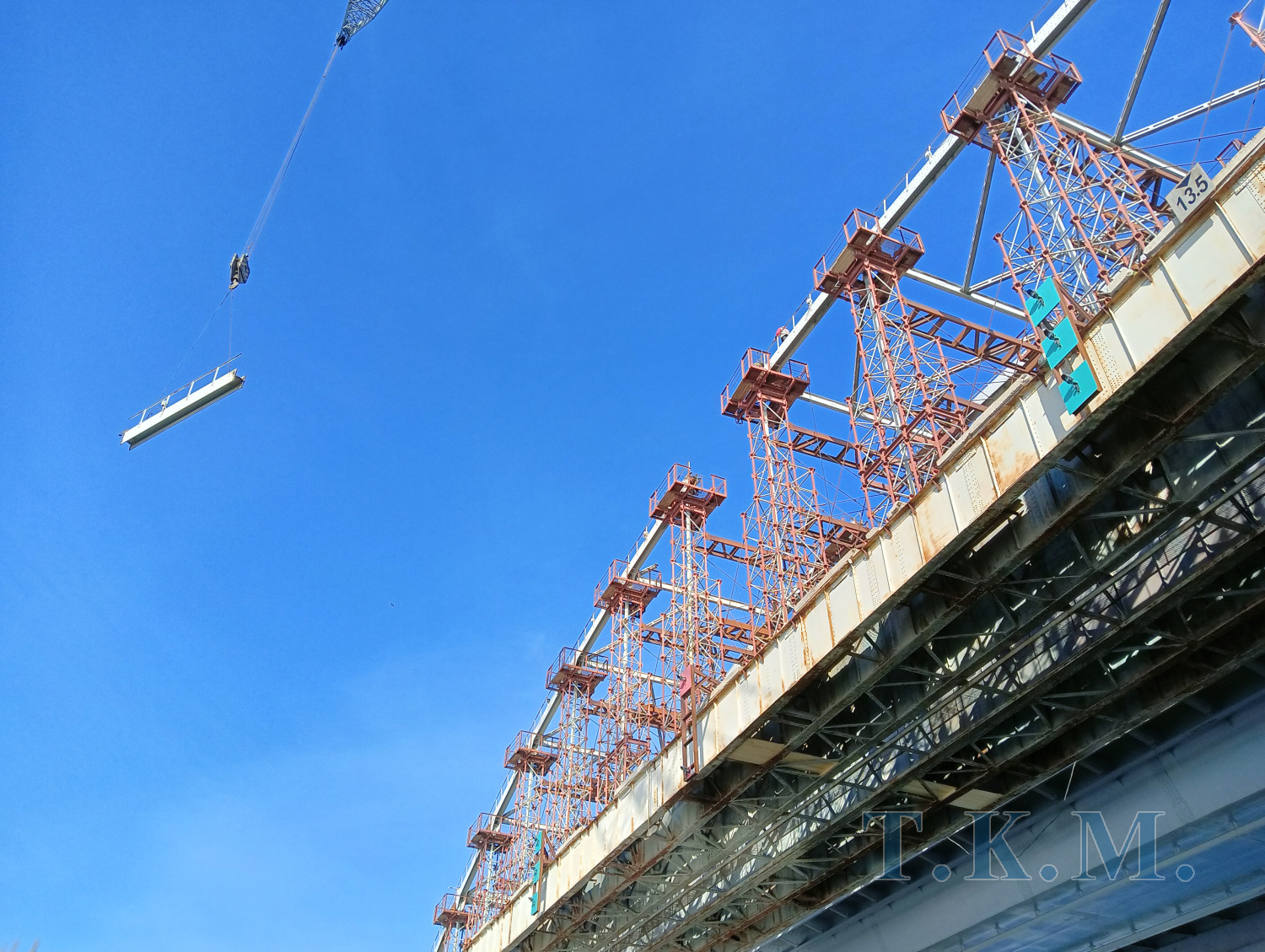

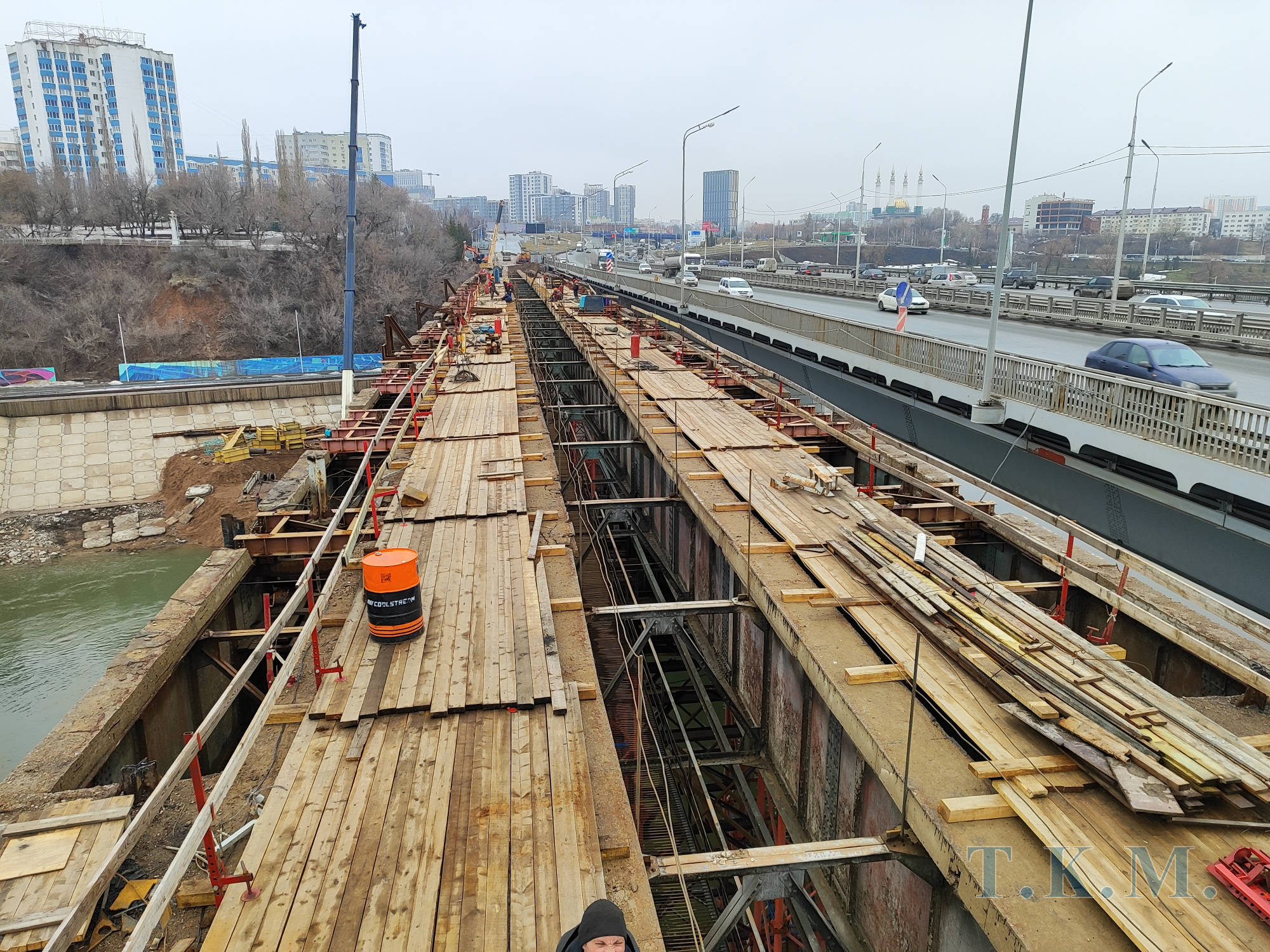

ООО «Т.К.М.» выполнены работы по мониторингу напряженно-деформированного состояния арочного пролетного строения во время его демонтажа при капитальном ремонте объекта.
Цель работ - инструментальный замер величин фактических внутренних усилий в наиболее ответственных элементах (подвесках, в элементах арок в средней панели, в балках затяжки в средней панели) пролетного строения и опорных реакций, сравнение с расчетными величинами для обеспечения несущей способности элементов демонтируемого пролетного строения и безопасности производства работ по разборке металлоконструкций моста.

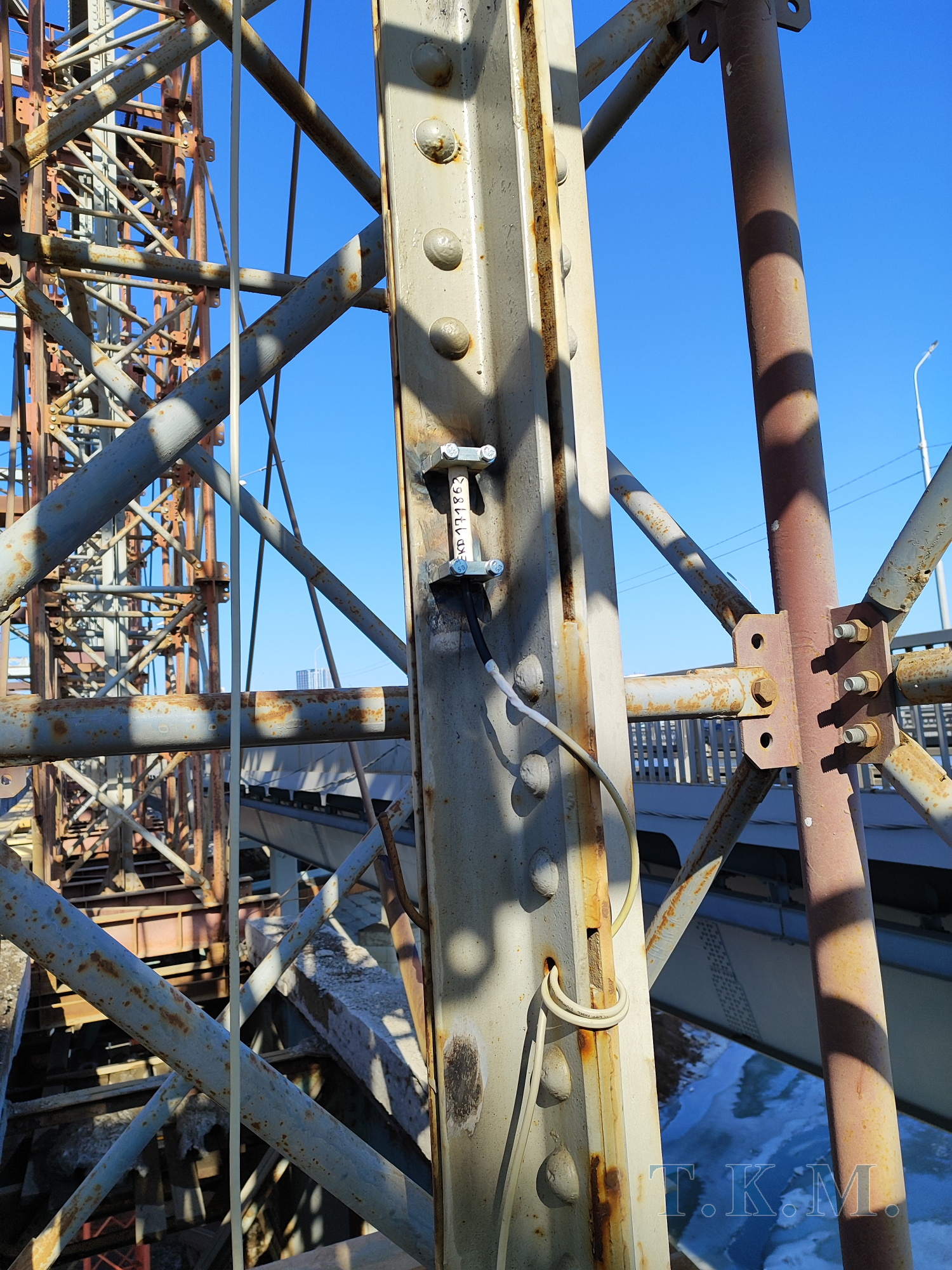

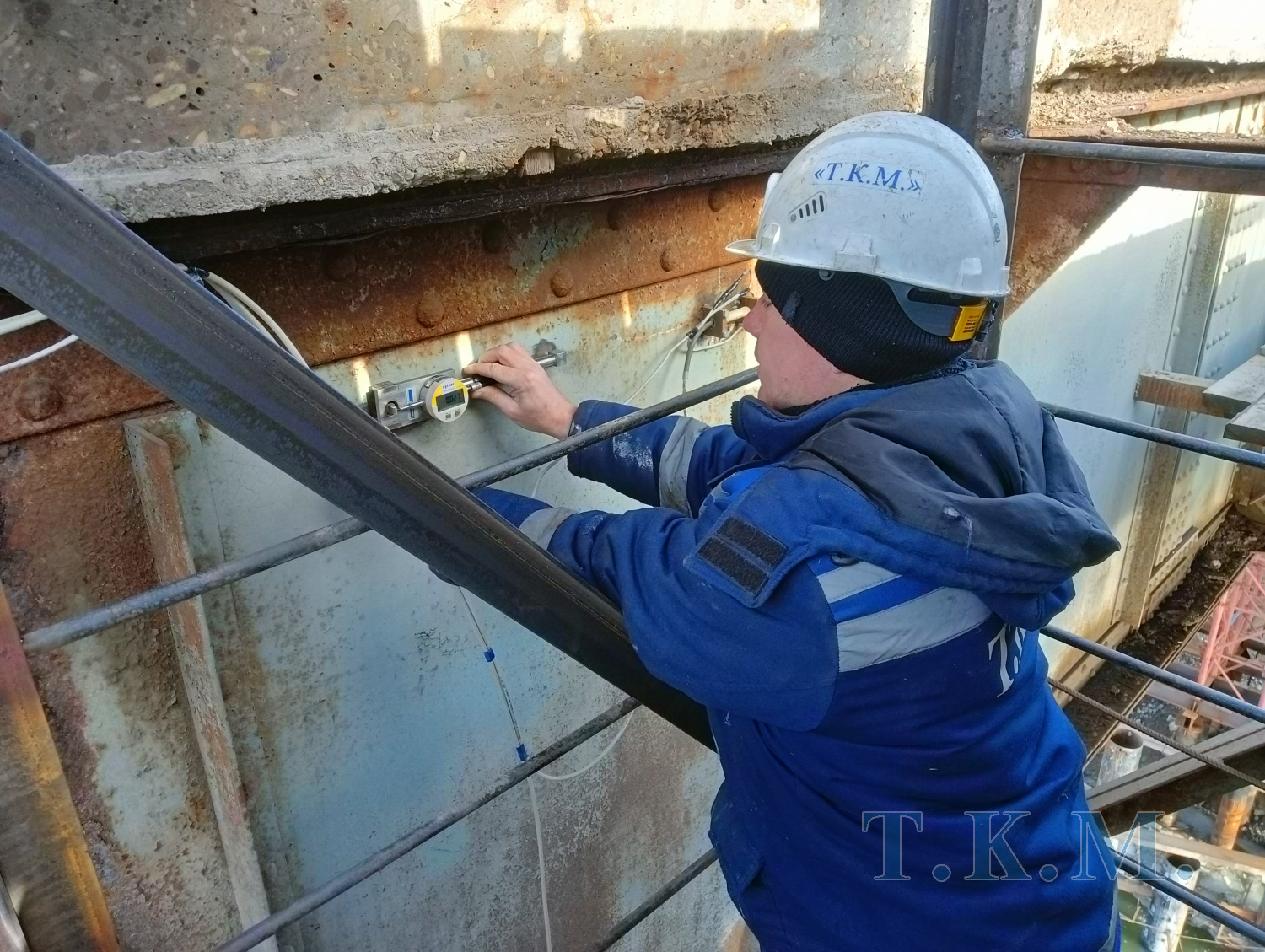

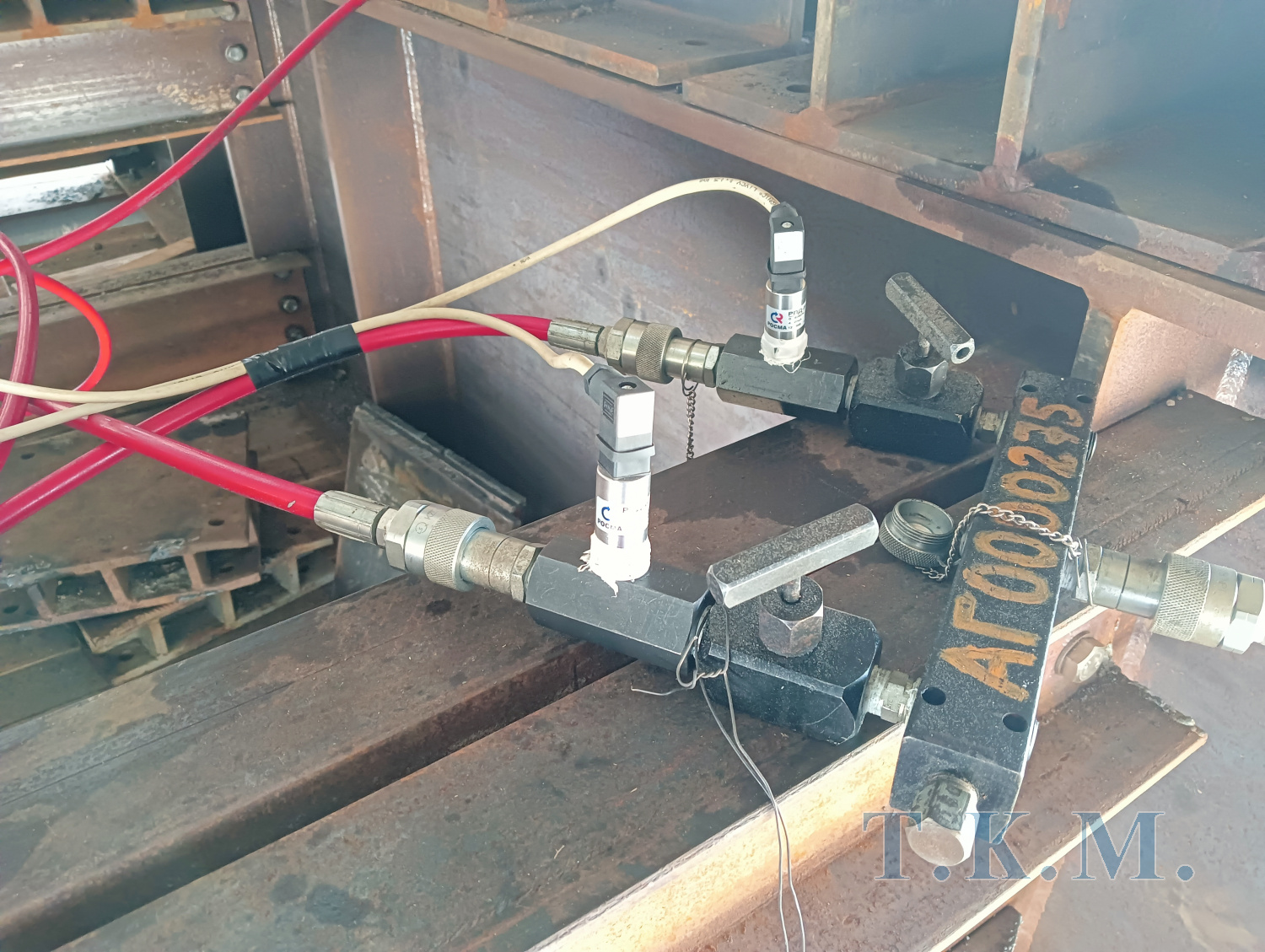

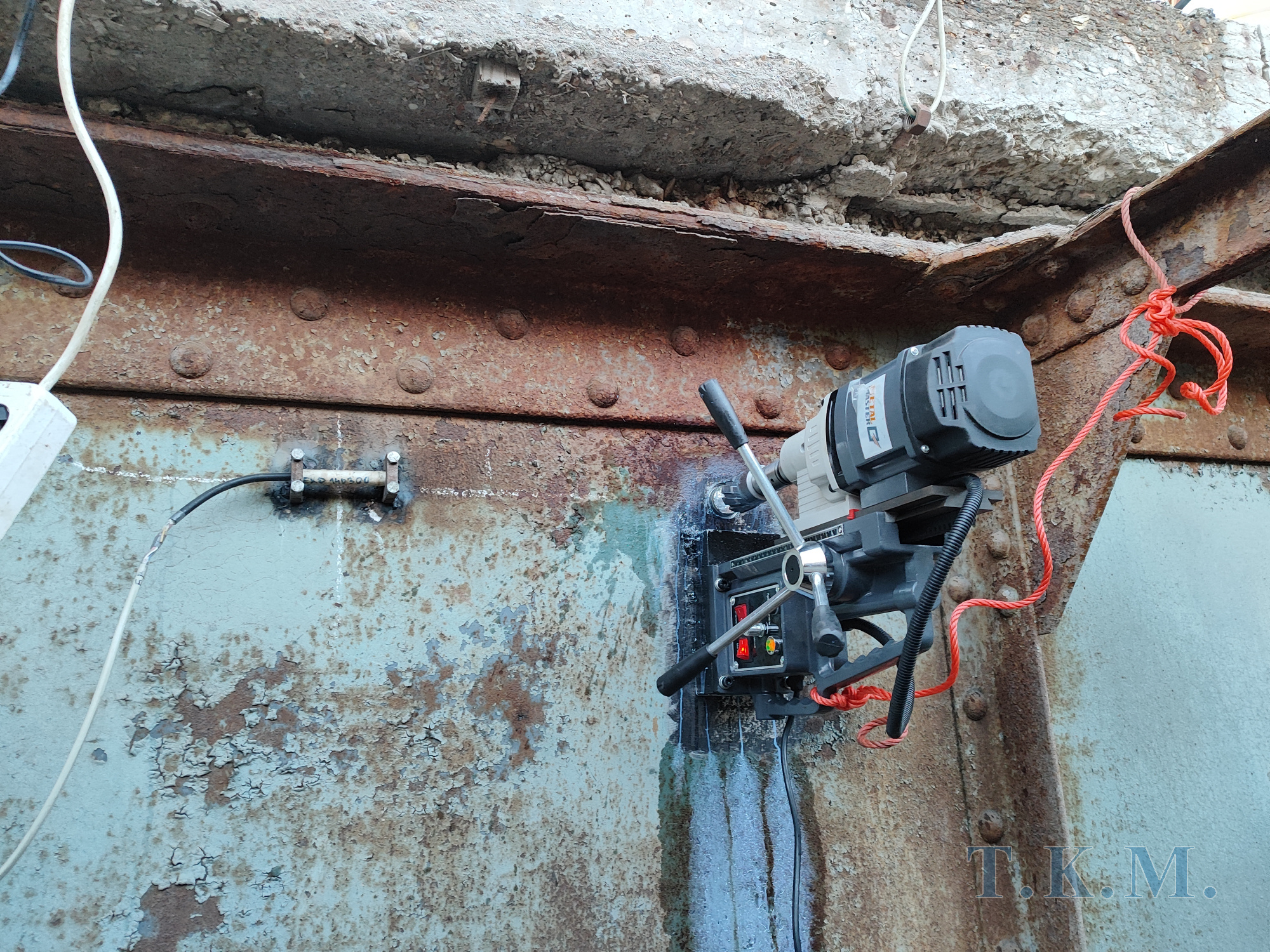

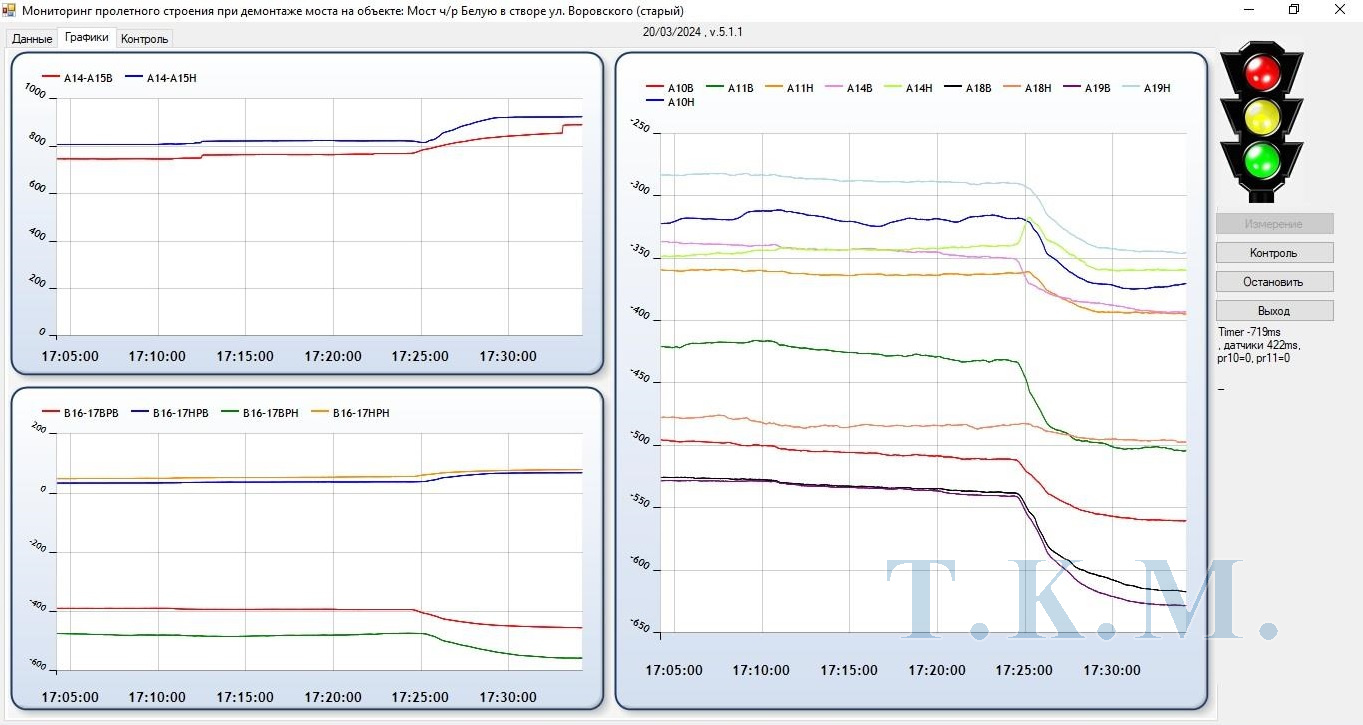

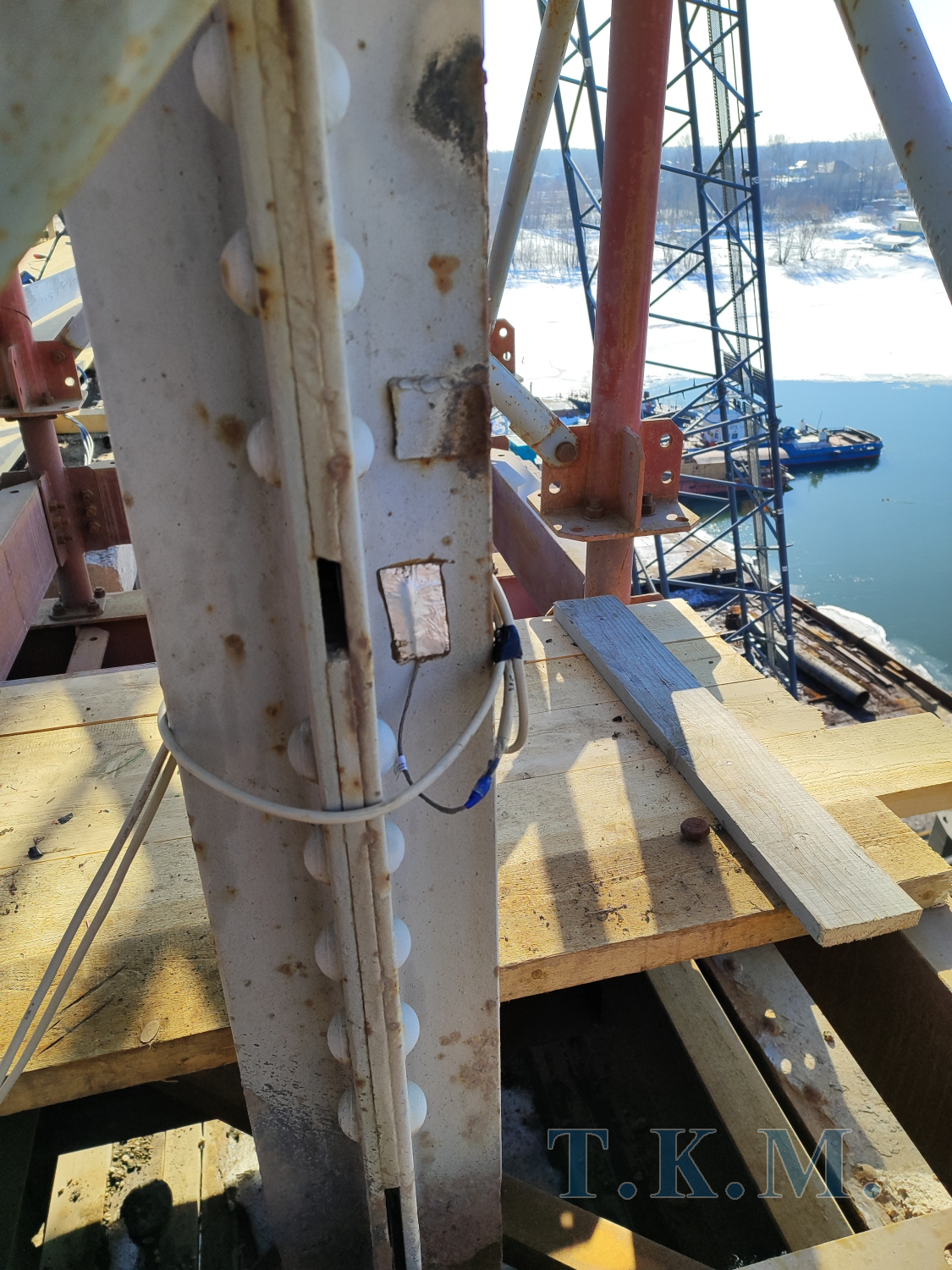

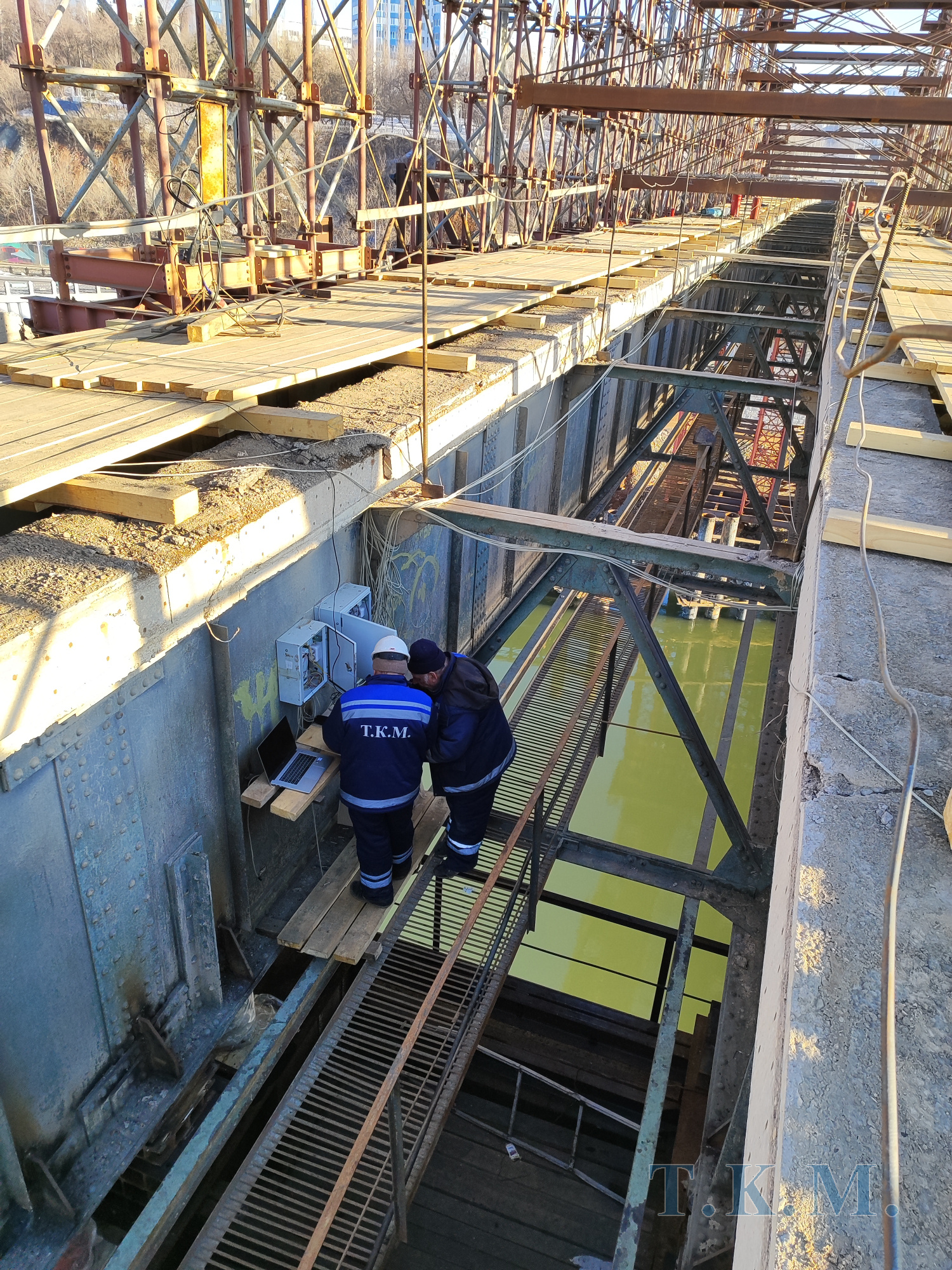

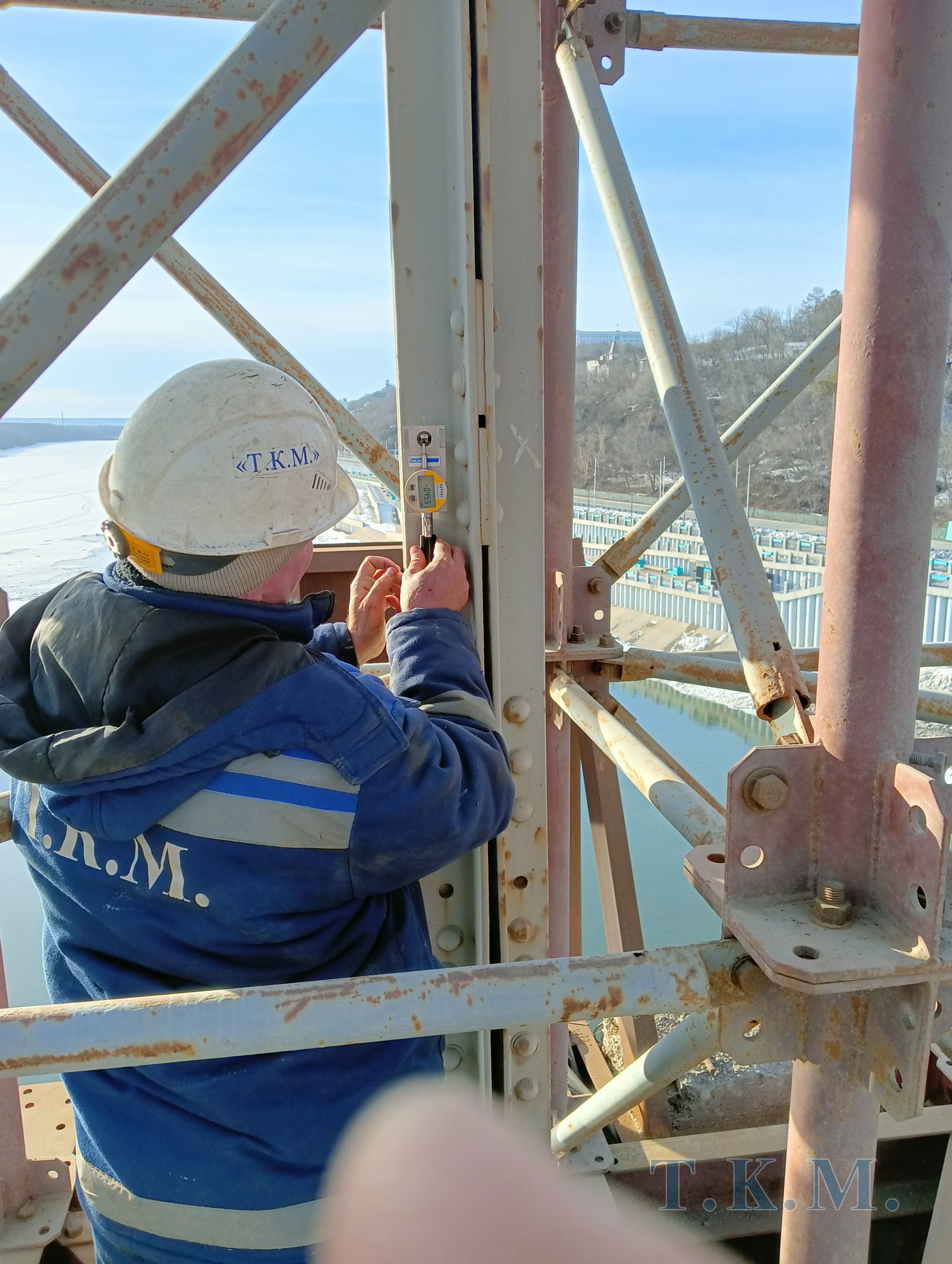

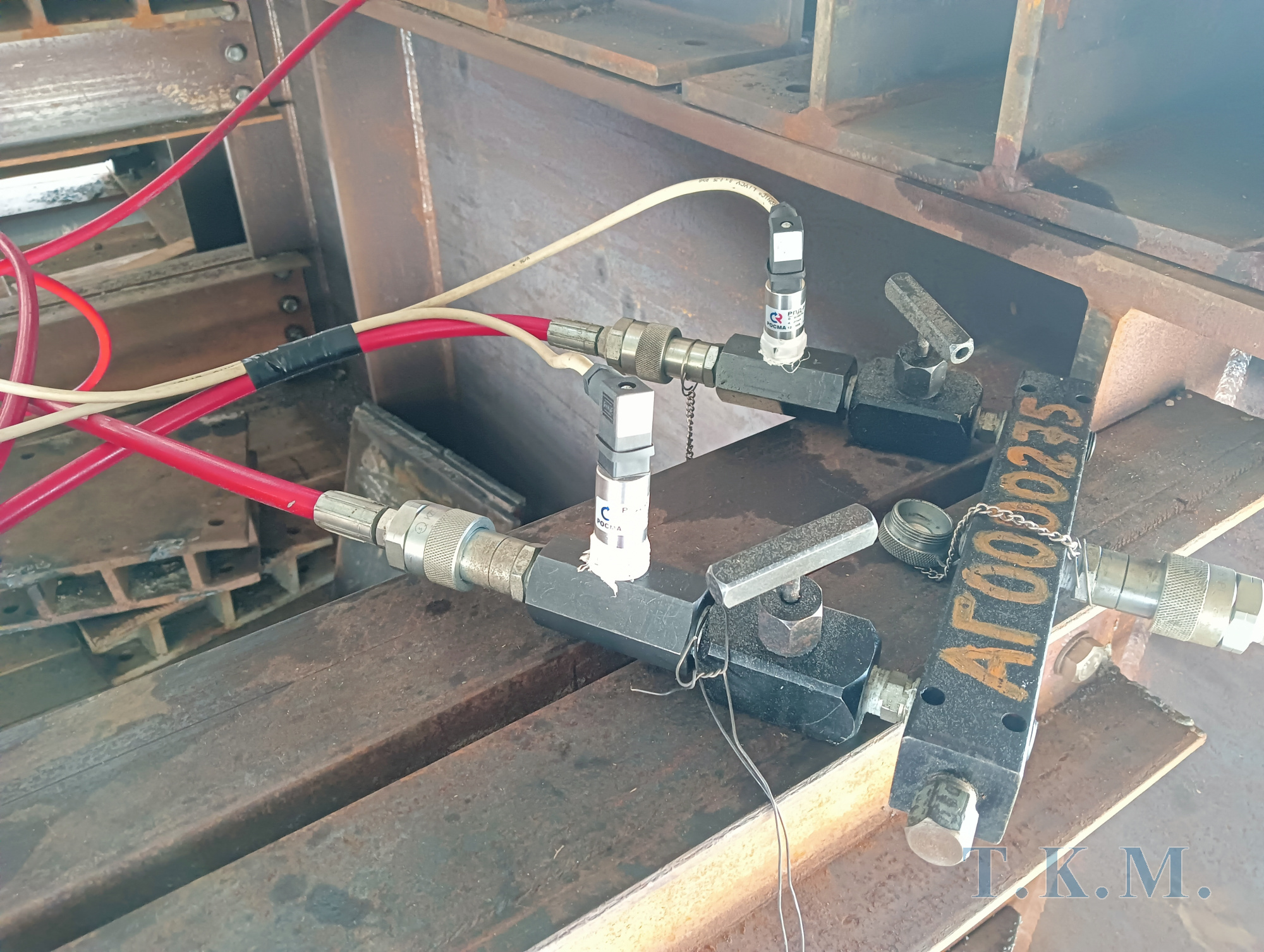

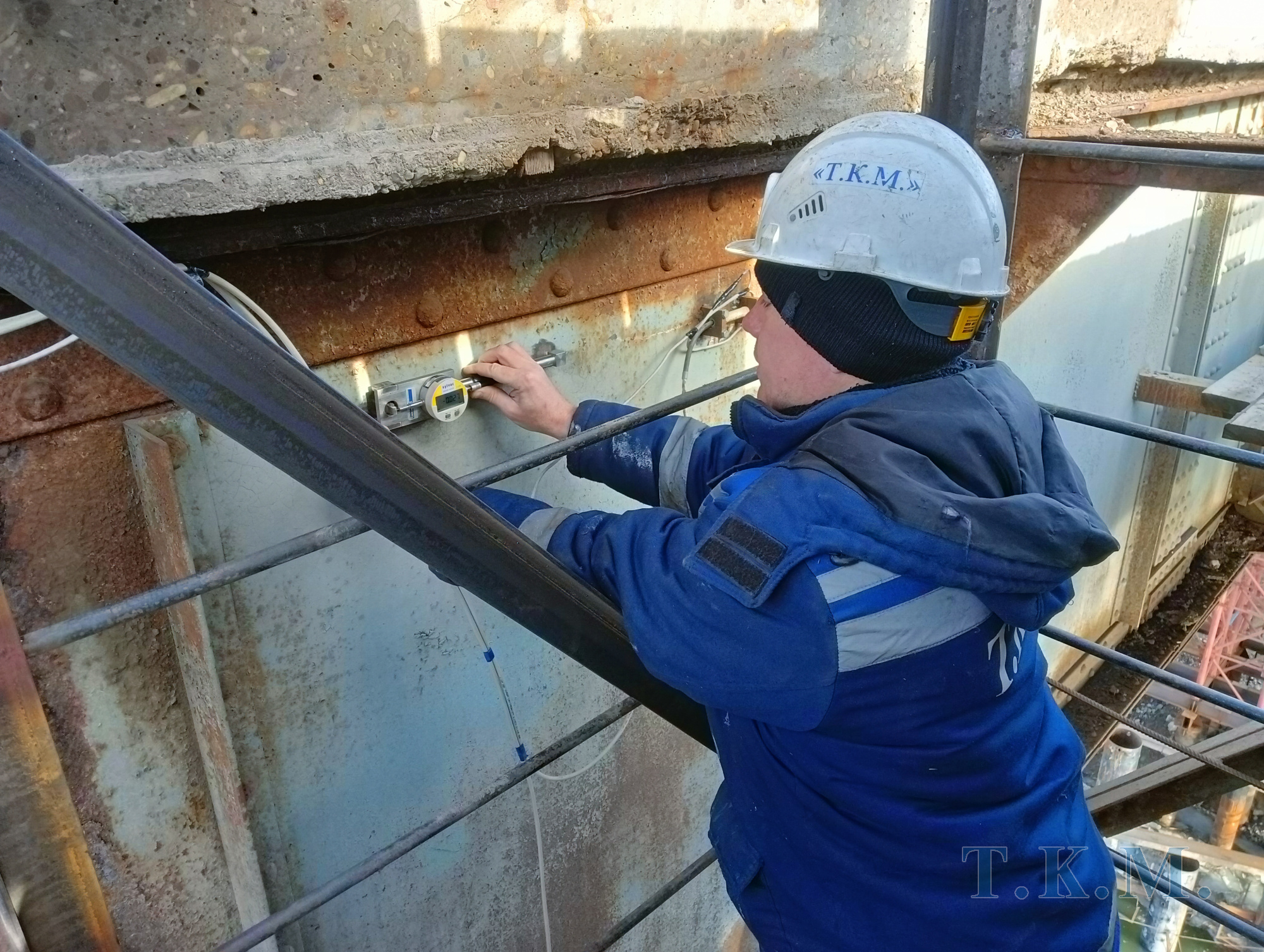

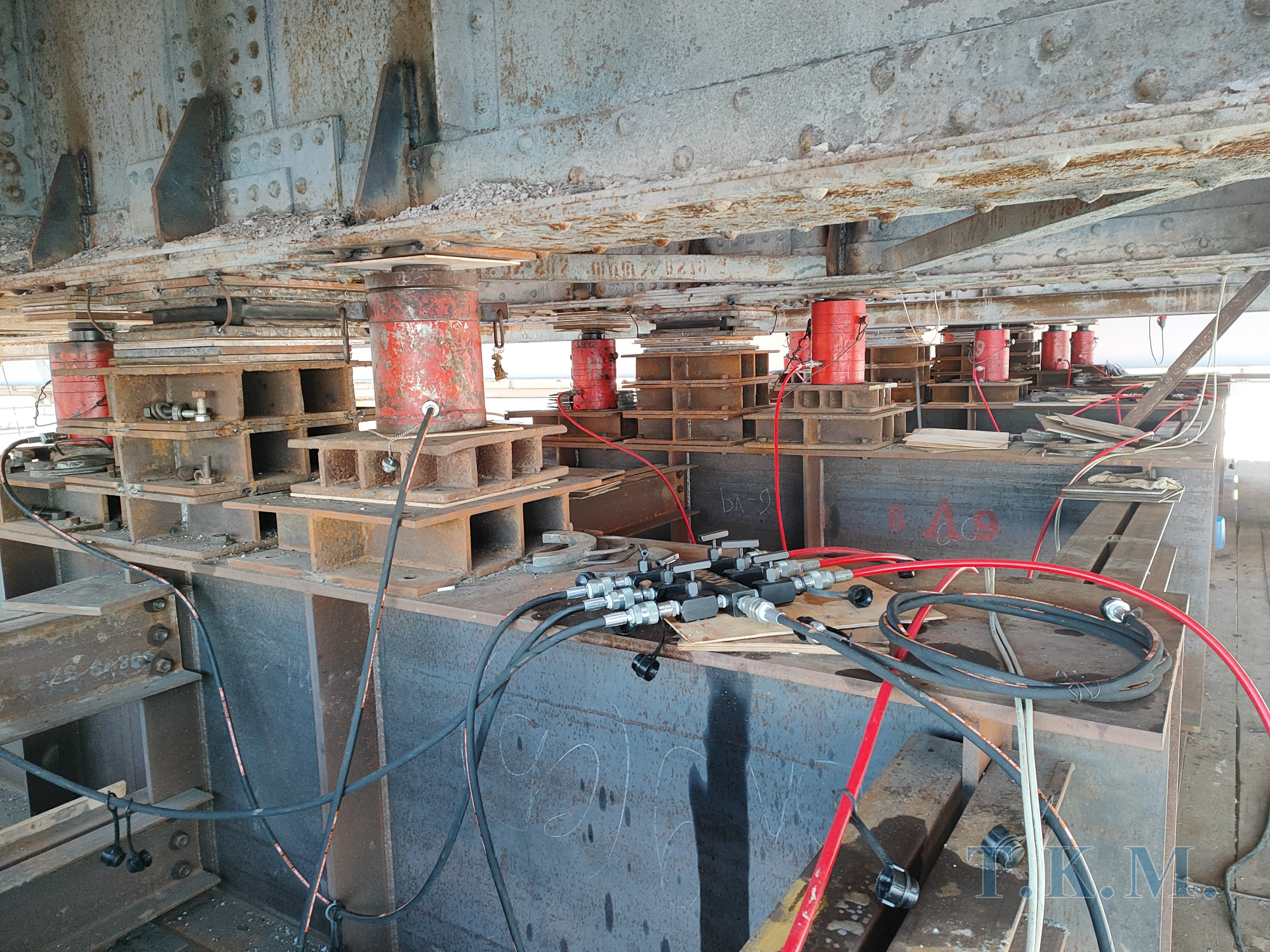

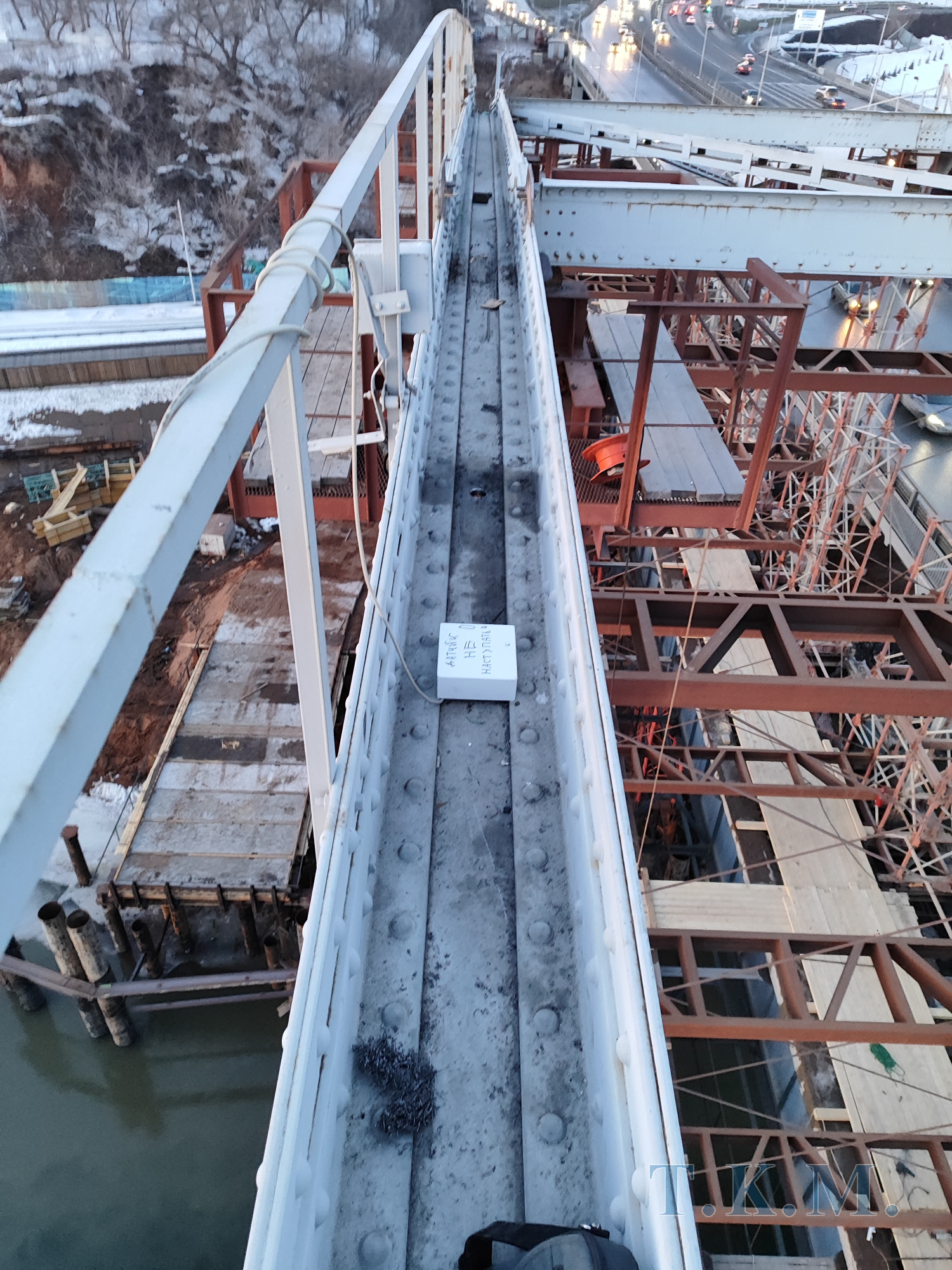

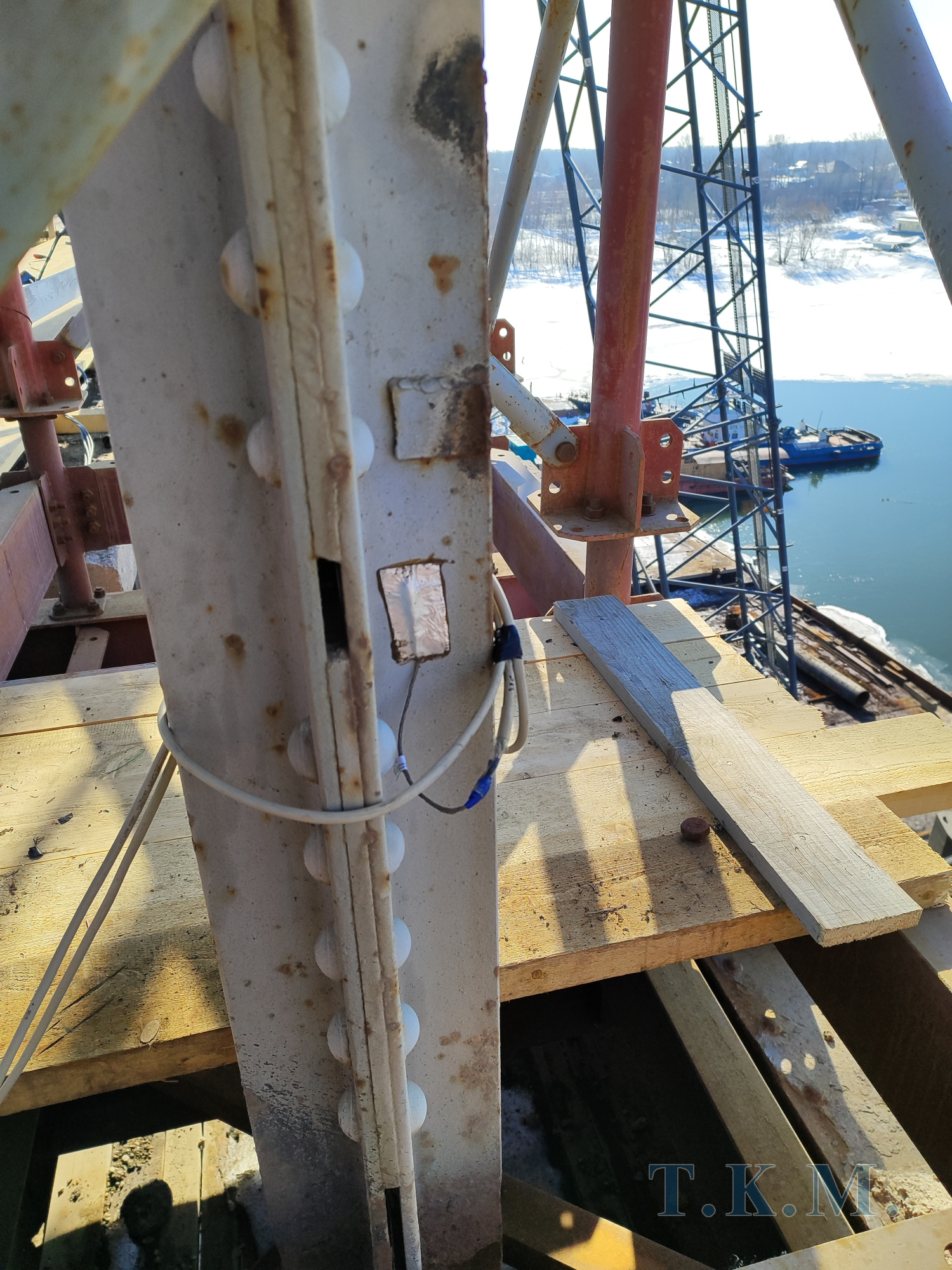

Для выполнения работы была создана система мониторинга, обеспечившая непрерывное измерение напряжения, давления и температуры, в реальном времени предоставление данных исполнителям мониторинга и накопление данных на жестком диске компьютера. Выполнены периодические измерения напряжений с помощью переносного инструмента деформометра и марок на элементах конструкции. Определены действующие (остаточные) напряжения в конструкции.
ПРОЕКТНАЯ ОРГАНИЗАЦИЯ: ОАО «Институт Гипростроймост», г. Москва (ППР по демонтажу)
ГЕНПОДРЯДЧИК: Филиал АО «Уралмостострой» Мостоотряд №30 (демонтаж)
РАБОТЫ, ВЫПОЛНЕННЫЕ ООО «Т.К.М.»: мониторинг напряженно-деформированного состояния арочного пролетного строения во время его демонтажа
ЗАКАЗЧИК РАБОТ ПО МОНИТОРИНГУ: Филиал АО «Уралмостострой» Мостоотряд №30
ПЕРИОД ВЫПОЛНЕНИЯ РАБОТ: март-апрель 2024 г.
